Učenci OŠ Vojnik so si dali duška in poslovili od starega dela šole.
Dela potekajo po planu, spodaj prilagamo poročilo, kaj je že izvedeno in kaj je še plan v tem mesecu.
DO SEDAJ IZVEDENO:
- Ureditev gradbišča za I. faza
- Demontaža elektrarne za I. faza
- Rušenje objekta za I. faza
- Zakoličba objekta I. faza
- Ročno – strojni izkopi za prestavitve elektrike, vodovod
- Izvedba izkopa I. faza za nov objekt
- Rezanje obstoječih temeljnih pet in odstranitev
- Izdelava nasipa pod novim objektom in utrjevanje po plasteh I. faza
- Izdelava kanalizacije pod temeljno ploščo (kuhinja)
- Podložni betoni
- Izdelava hidroizolacije in zaščita z gumbasto folijo
- Montaža armature temeljne plošče I. faza
- Opaž roba temeljne plošče

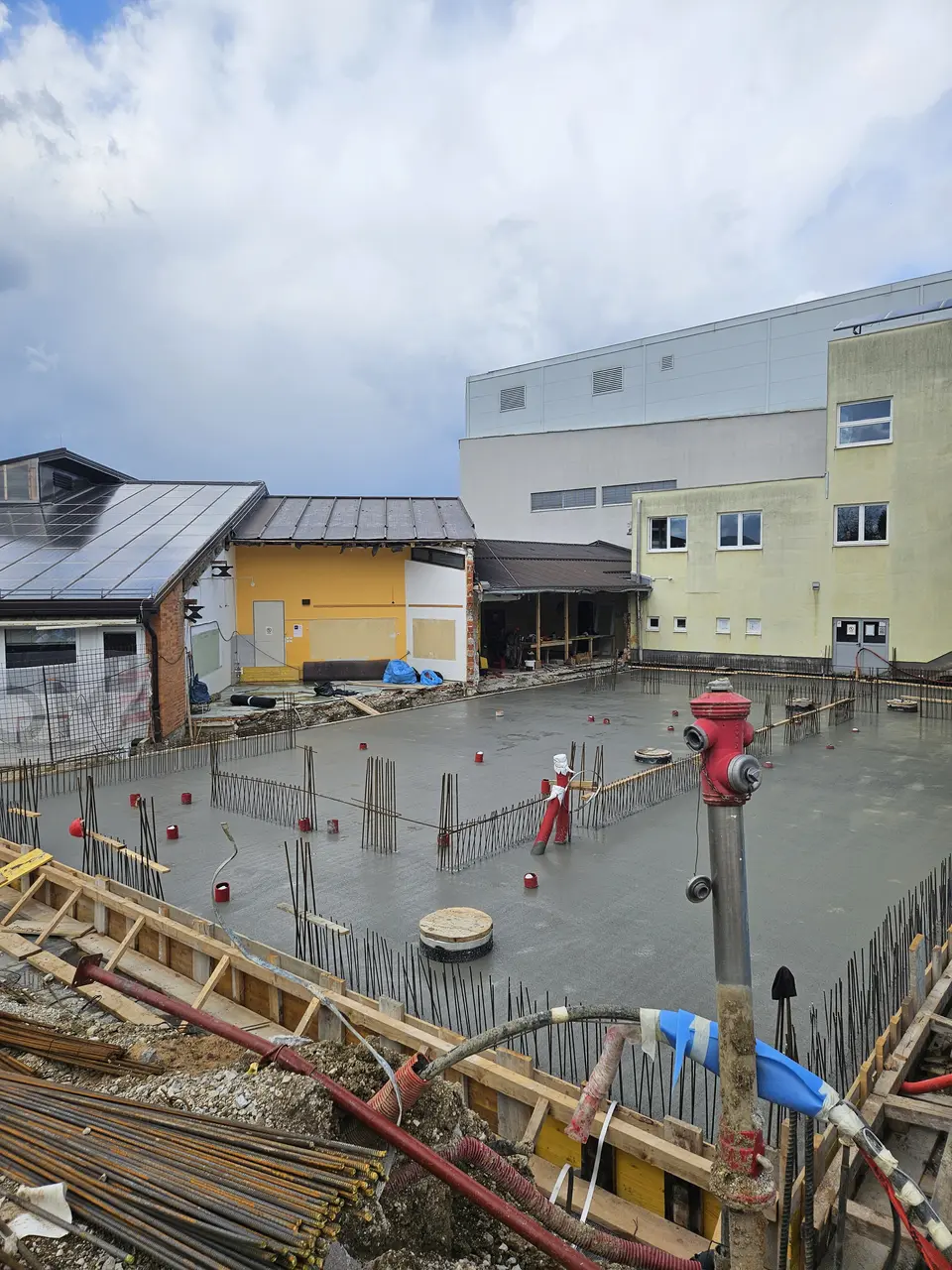

- Betoniranje temeljne plošče in nega betona
PLAN DO KONCA MAJA 2026:
- Izselitev učencev do 11.5.2026
- Izvedba rušenja dela stavbe (povezovalni hodniki) še I. faza
- Izdelava izkopa in nasipa z utrjevanjem, podložni beton, hidroizolacija, armatura temeljne plošče, opaž roba plošče in betoniranje temeljne plošče
- Montaža armature sten pritličja višine do 4,62 I. faza
- Izdelava dvostranskega opaža sten pritličja I. faza
- Betoniranje sten pritličja I. faza
- Izdelava opaža plošče nad pritličjem I. faza
- Montaža plošče nad pritličjem I. faza
- Betoniranje plošče nad pritličjem I. faza
- 30.5.2026 demontaža elektrarne iz II. faze
