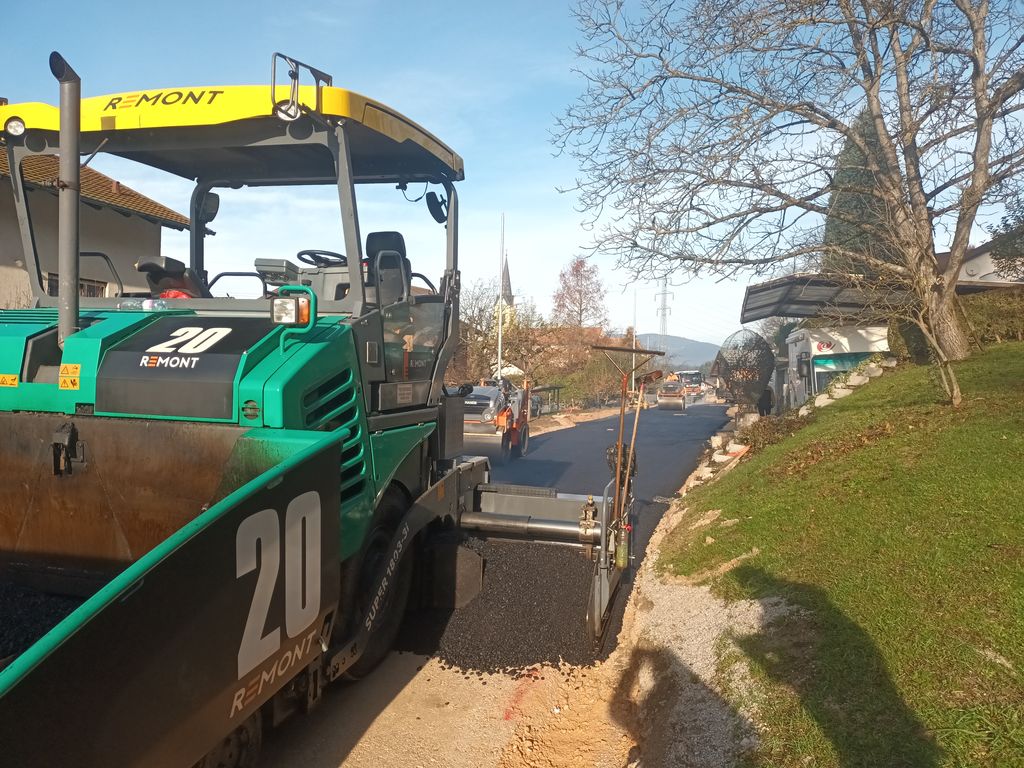

Obstoječe vozišče smo razširili na 5 m z upoštevanjem razširitev za dve osebni vozili. Na začetnem delu (Murnova ulica) smo ob desnem robu vozišča uredili hodnik za pešce širine 1,5 m, ki višinsko odstopa od roba vozišča za 12 cm. Skladno z nagibom vozišča smo na Cesti talcev ob robu vozišča asfaltirali muldo v širini 0,5 m, v katero smo umestili požiralnike, opremljene z LTŽ vtočnimi rešetkami nosilnosti 400 kN. Požiralniki se navezujejo na novo meteorno kanalizacijo, ki se steka v obstoječe površinske odvodnike.
Območje omejene hitrosti se vzpostavi na večjem delu obravnavane trase ureditve lokalne ceste, in sicer od križišča Murnove ulice (cerkev sv. Jerneja) do križišča pri zavijalcu v obrtno cono. Dodatna dela, ki so bila narejena v času gradnje II.faze, so vplivala na podaljšanje roka dokončanja del, in sicer:
- izvedba vodovoda DN 90 v dolžini 45 m in DN 63 v dolžini 99 m, vključno s prevezavo hišnih priključkov in novim hidrantom,
- postavitev elektro kabelskih jaškov, vgradnja LTŽ pokrovov in kabliranje elektro voda,
- prilagoditev pokrovov na višino asfaltne površine na obstoječih jaških fekalne kanalizacije,
- prevezava meteornega odvodnjavanja na novozgrajeno kanalizacijo,
- tlakovanje jarka z lomljencem v betonu ter izvedba AB venca na prepustu,
- povečana količina cestnih robnikov zaradi zagotavljanja širine in odvodnjavanja cestišča ter izvedba metličenega betonskega tlaka ob robnikih,
- ureditev drenažnega odvodnjavanja ob cerkvi in navezava na obstoječe stanje,
- povečanje premera odseka kanalizacije zaradi navezovanja odvodnjavanja v sklopu načrtovane rekonstrukcije Murnove ulice,
- vgradnja geotekstila na območju slabo nosilnih tal ter
- izvedba kabelske kanalizacije za potrebe podjetja Telemach v dolžini približno 380 m.
V celotnem delu rekonstrukcije ceste smo torej dogradili javno razsvetljavo in telekomunikacijske vode, obnovili vodovodno omrežje, uredili odvodnjavanje, kablirali nizkonapetostni vod (Elektro Celje) ter uredili razne hišne priključke komunalnih vodov.
Zaradi vseh dodatnih del in vremenskih vplivov nam dela ni uspelo končati v zastavljenem roku, zato smo nekatera manjša dela zaradi zagotovitve kakovostne izvedbe prestavili na spomladanski čas. Cesta je odprta za promet ob upoštevanju postavljene prometne signalizacije. Vrednost del rekonstrukcije ceste II. faza po pogodbi znaša 292.690,59 EUR z DDV. Izbran izvajalec po javnem naročilu je podjetje KIT-AK, d. o. o.
Tekst in foto: Boštjan Švab
