Kolesarska povezava Borovnica – Breg
V zaključni fazi je javno naročilo za izgradnjo kolesarske ceste med mostovoma na Ljubljanski cesti in Mejačevo ulico ob desnem bregu Borovniščice. Gradbena dela se bo izvajalo v poletnih in jesenskih mesecih.

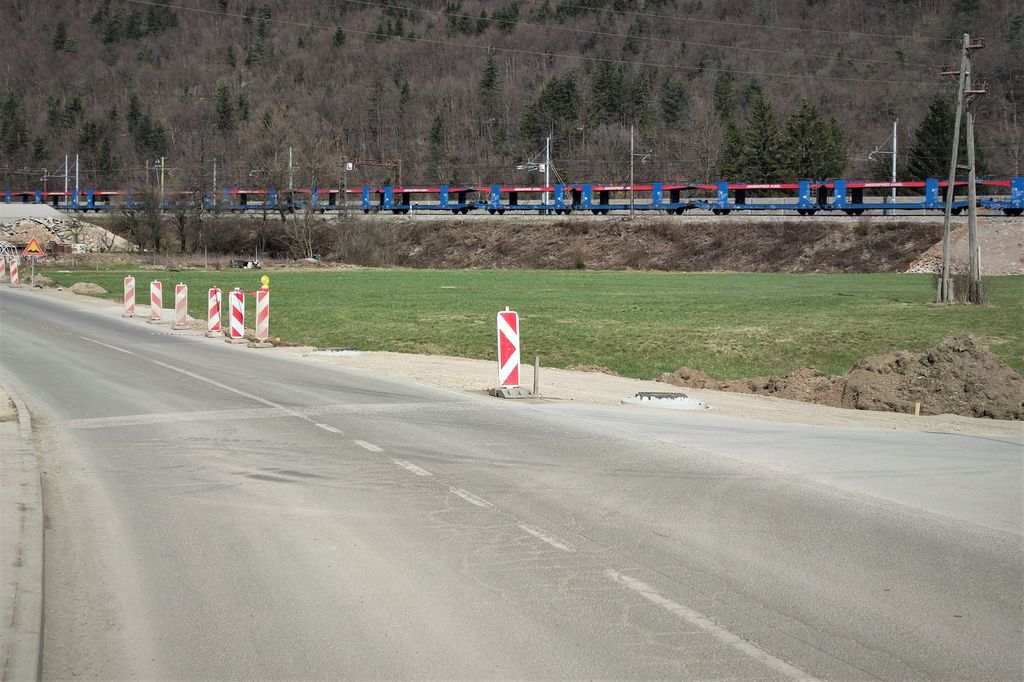

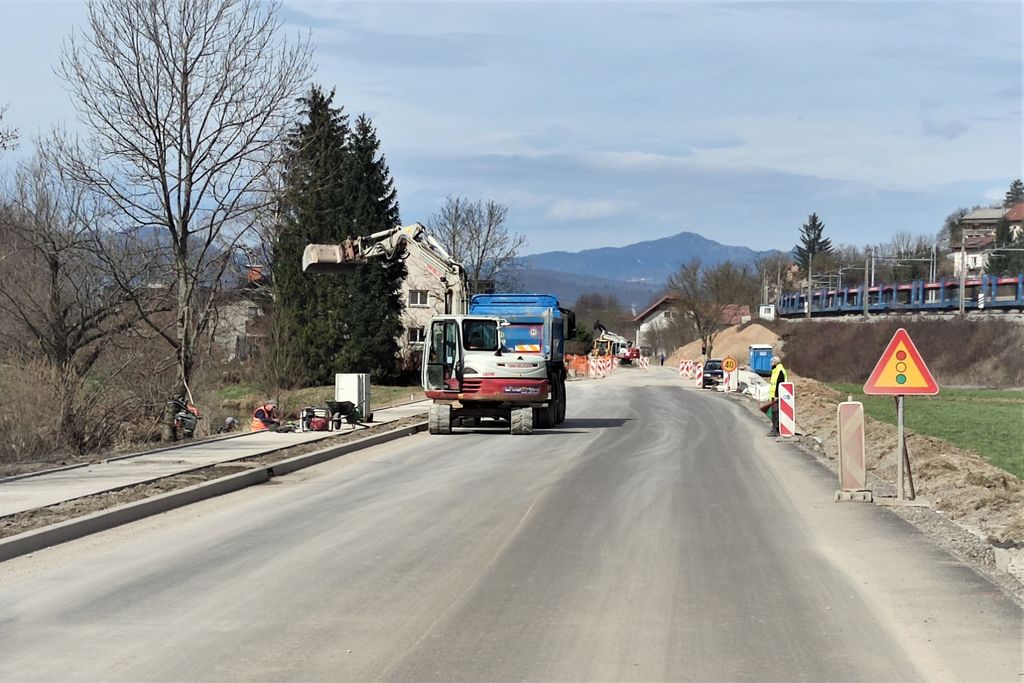

Dela na kolesarski povezavi ob Brežanki potekajo v skladu s terminskim načrtom. Urejenih je prvih 400 m vozišča in kolesarske poti s pločnikom in javno razsvetljavo. Gradita se dve kamniti zložbi. Izvajalec je začel z deli na ureditvi prehoda za kolesarje in pešce preko regionalne ceste in Ulice bratov Debevec ter z ureditvijo novega priključka Cesto pod goro na regionalno cesto. Do prvomajskih praznikov bo položen asfalt na delu, kjer so večja gradbena dela zaključena.
Projekt Kolopark Borovnica
Kolopark Borovnica je končan, ne pa tudi kolopark v Dragomeru, ki je sestavni del projekta LAS Barje z zaledjem »Koloparki- učilnice kolesarskih veščin«. Projekt bo predvidoma končan do začetka poletja 2023. Slovesna otvoritev Koloparka Borovnica je predvidena 3. junija, ob Svetovnem dnevu kolesarjenja, ko bodo na voljo tudi promocijska gradiva, ki jih bo pripravil LAS Barje z zaledjem. Vso potrebno dokumentacijo za pripravo zahtevka za izplačilo evropskih sredstev smo posredovali na LAS Barje z zaledjem do konca leta 2022.
Vodovod Breg - Borovnica
Izgradnja vodovoda poteka vzporedno z izgradnjo kolesarske povezave Borovnica- Breg in prenovo regionalne ceste. Zgrajenih je prvih 450 metrov, v gradnji pa nadaljnjih 400 m.
Protipoplavni ukrep – Malence in Borovniščica
Občinska uprava trenutno pripravlja projektno dokumentacijo za ureditev vodotoka Malence, vključno z ureditvijo dela Zalarjeve cest in vodotoka Borovniščice. V nadaljevanju bomo po dogovoru z lastniki zemljišč pristopili k pripravi dokumentacije za razbremenilni kanal Malence.
Ureditev prostorov knjižnice
V objektu potekajo gradbena in obrtniška dela. Zaradi izvedbe dodatne statične ojačitve objekta bo prenova končana kasneje kot je bilo planirano. Izvedeno je bilo javno naročilo za izdelavo in dobavo pohištvene opreme. Po trenutnem terminskem načrtu bo selitev knjižnice v nove prostore izvedena predvidoma do konca avgusta. (ob)
